• 客户端
  • 微博
  • 公众号
  • 数字报
当前位置:首页

要闻

详情

东区银江光伏发电项目顺利通过240小时试运行

来源:攀枝花市融媒体中心 2025-06-24 08:52
19

6月23日20时55分,东区银江光伏发电项目顺利通过了240小时试运行,标志着正式发电运行,这是我市“十四五”期间110万千瓦光伏发电项目中首个并网发电的项目。

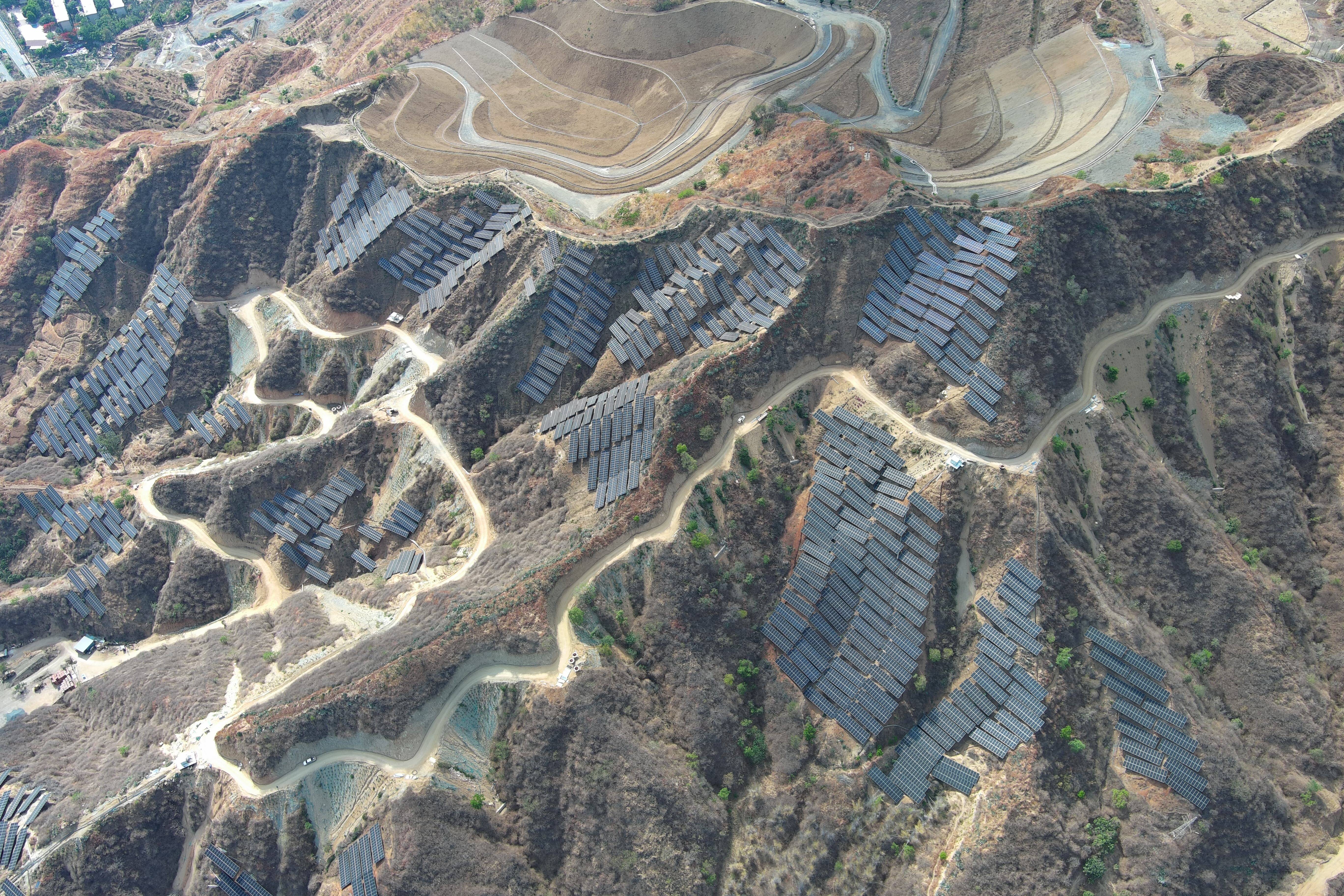

银江光伏发电项目光伏场区已安装好的光伏发电组件

据了解,该项目装机容量50兆瓦,总投资3.07亿元。项目建设内容包括17个光伏发电单元,配套35千伏箱式变压器,经2回35千伏集电线路接入新建的110千伏五道河光伏升压站。电能升压后,通过新建1回110千伏送出线路接入220千伏青龙山变电站,并入国家电网。项目年等效满负荷利用可达1781小时,年均发电量8922.83万千瓦时,相当于减少2.8万吨标准煤消耗。配套建设的5兆瓦/10兆瓦时储能系统有效提升了电力供应稳定性,预计年均贡献税收约500万元。

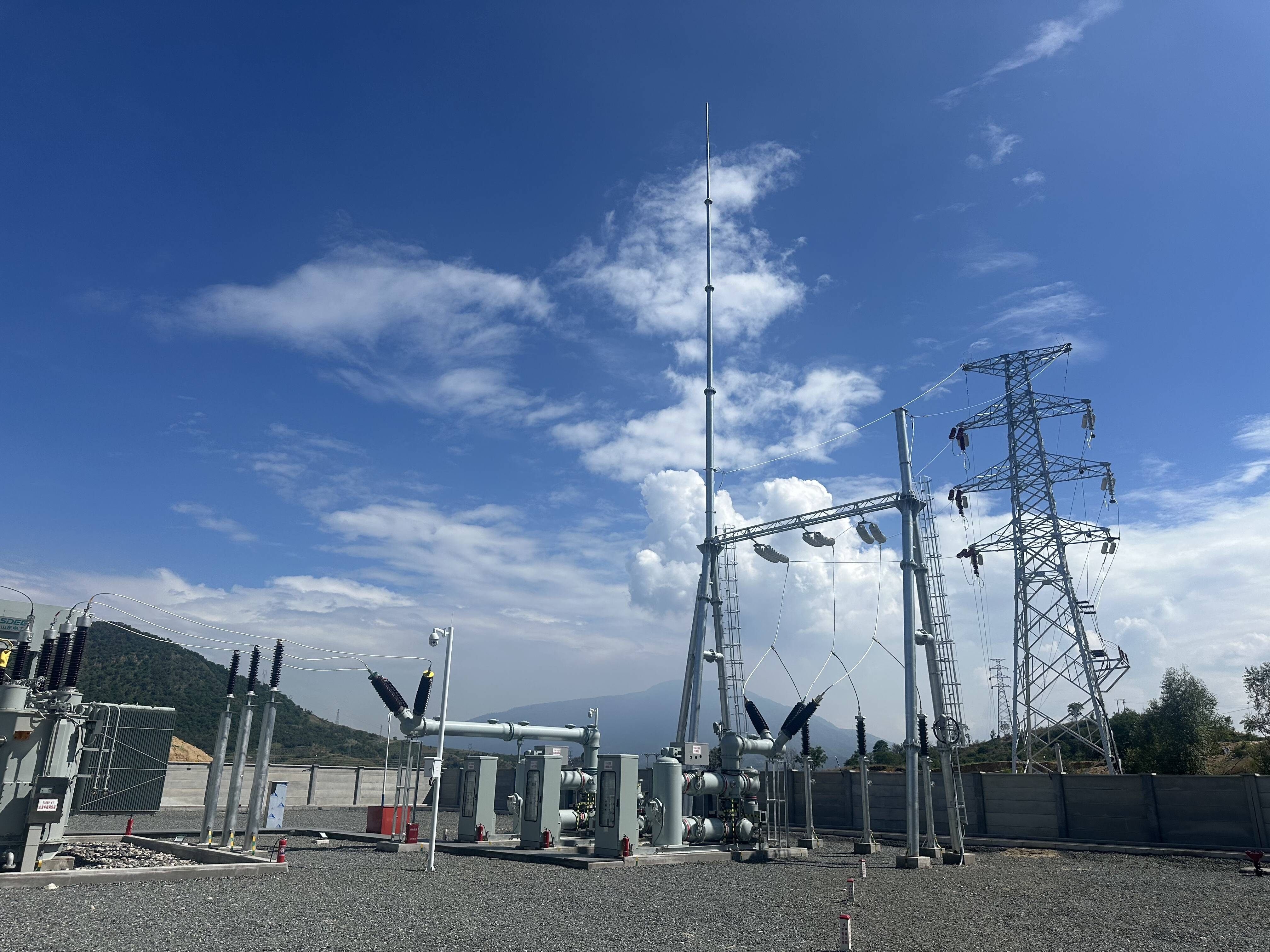

五道河光伏升压站内

据介绍,项目建设过程中,市发展改革委会同东区政府及项目团队高效推进各项工作。2024年1月完成项目备案,9月开工建设,2025年5月中旬完成并网发电目标,比预计时间提前2个月。期间,成功解决了导线跨江施工、送出线路停电施工等难点,打造了攀西地区新型电力系统建设精益化调度管理新样板。

目前,项目正在进行尾工消缺工作。市发展改革委相关负责人表示,将持续加强协调,加速推进项目整体竣工验收相关工作。同时,将加快推进其余“十四五”期间110万千瓦光伏发电项目建设,确保按期并网发电。



记者:张国庆

编辑:苏虎 伍家秀

校对:邹耀

审核:吴禹涵


19

分享至:

精彩推荐
JINGCAITUIJIAN
